Voor alle informatie over het project verwijzen we u graag naar de website van de provincie Gelderland:
https://www.gelderland.nl/wegwerkzaamheden/n790-wilp-steenenkamer

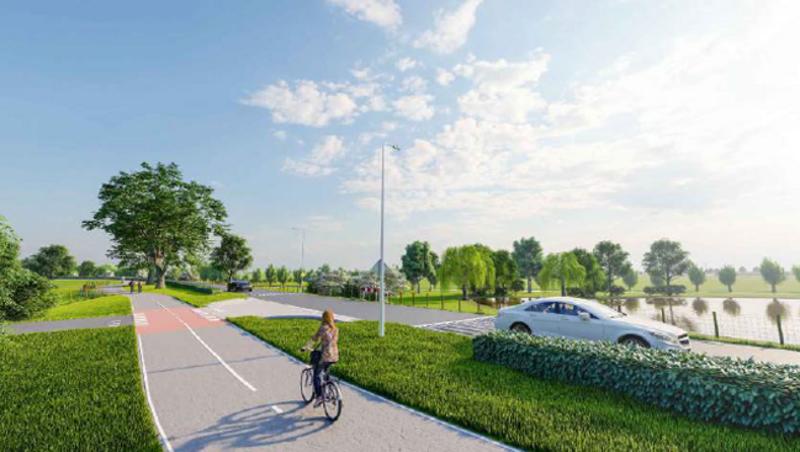

Samen met de provincie Gelderland werkt de gemeente aan een betere verkeersveiligheid op de Wilpsedijk (N790) tussen Wilp en Deventer. De provincie Gelderland heeft nu een ontwerp opgesteld voor een vrij liggend fietspad tussen Wilp en Deventer aan de westzijde van de dijk. Het fietspad komt op de dijk te liggen. Dit is veiliger dan een fietspad onder aan de dijk of door de uiterwaarden. Bovendien is het comfortabeler voor fietsers, omdat zij niet bij elke zijweg of oversteek de dijk op hoeven te rijden.
Fietsers krijgen voorrang ten opzichte van verkeer dat hen kruist bij zijwegen. Verder wordt de snelheid van het gemotoriseerd verkeer verlaagd naar 60 km/u en wordt de inrichting daar ook op aangepast. Tussen de rijbaan en het fietspad komt een haag, waarmee het dijklandschap wordt versterkt. Bekijk de animatievideo of de ontwerptekening.
Voormalig verdedigingswerk IJssellinie
In de dijk zitten resten van een voormalig verdedigingswerk. Tijdens de Koude Oorlog zijn voorzieningen aangebracht om het land onder water te laten lopen, als verdediging tegen mogelijke Russische invasies. Deze voorzieningen worden ook wel ‘inlaatwerken’ genoemd; om het water in het landschap in te laten. Met de aanleg van het fietspad willen we dit stukje cultuurhistorie meer laten zien. Op de plek van de resten van het inlaatwerk onderbreken we de haag en plaatsen we een hekwerk op de betonnen randen. Ook plaatsen we op de parkeerplaats daarnaast een bord met informatie over de IJssellinie en het inlaatwerk.
Meer informatie
Planning
- • 2021-2022-2023: Grondaankoop
- • 2023-2024: Voorbereiding realisatie
- • Najaar 2022: Provinciaal verkeersbesluit voor het verlagen van de maximum toegestane snelheid
- • Najaar 2022 - Najaar 2024: Vergunningen aanvragen
- • Februari - Juni 2024: Onderzoeken uitvoeren (zoals onderzoek naar niet-gesprongen explosieven en archeologie)
- • Eind 2024: Start voorbereidende werkzaamheden
- • 1e Kwartaal 2025: Aanbestedingsfase en selectie van een aannemer
- • 2e Kwartaal 2025: Start aanleg fietspad
